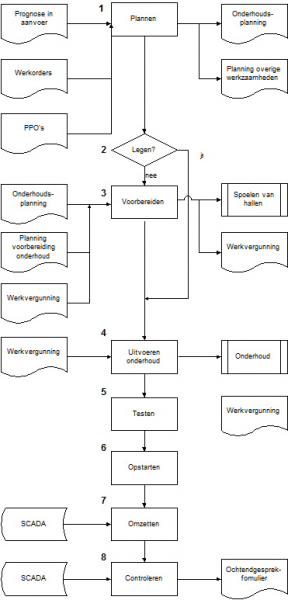

Tekst bij voorgaand stroomschema
De nummering in deze tekst verwijst naar de nummering in het stroomschema.
- Plannen
Hoofd Bedrijfsbureau
▲Maakt in samenwerking met chef TD en bedrijfsleider VWC een planning wanneer welke hal in onderhoud gaat aaan de hand van prognoses in de aanvoer, werkorders en PPO's
▲Informeert de teamleider POA deze planning
Bedrijfsleider VWC
▲Bepaalt aan de hand van de prognose en afhankelijk van de overige werkzaamheden of een hal leeggemaakt moet worden
▲Plant deze overige werkzaamheden (vloeren, biofilters) a.d.h.v. de planning van het reguliere onderhoud
▲Informeert de teamleider POA - Legen?
Teamleider POA
▲Geeft medewerker Productie de opdracht om een hal te legen, indien een hal leeggemaakt moet worden
▲Geeft opdracht aan medewerker Productie om de hallen die niet leeggemaakt worden voor te bereiden voor de winterstop
Medewerker Productie
▲Leegt de hallen die volgens de planning leeggemaakt moeten worden op aangeven van de T.L. POA - Voorbereiden
Teamleider POA
▲Zorgt dat na het omzetten van cel 1 en 2 de hal niet meer gevuld wordt
▲Zorgt dat de hal gespoeld en gemeten wordt volgens procedure "Spoelen van hallen"
Medewerker Productie
▲Graaft de vakken 5 af
▲Dekt het GFT-materiaal af met landbouwplastic
▲Extern schoonmaakbedrijf
▲Haalt een werkvergunning af bij de T.L. POA
▲Maakt de hallen schoon Levert de werkvergunning in bij de T.L. POA - Uitvoeren onderhoud
Teamleider POA
▲Schrijft een werkvergunning uit voor de uit te voeren onderhoudswerkzaamheden
▲Laat regelmatig gasmetingen uitvoeren
▲Controleert dat de installatie elektrotechnisch is veilig gesteld
Technicus
▲Haalt de werkvergunning af bij de operator
▲Voert onderhoud uit volgens instructie "Onderhoud"
Chef Onderhoud
▲Bepaalt in overleg met bedrijfsleider VWC de duur van het onderhoud en het moment waarop de Productie weer over de hal kan beschikken - Testen
Teamleider POA
▲Geeft twee dagen voor het vrijgeven van de hal medewerker Productie de opdracht om het plastic te verwijderen
Medewerker Productie
▲Verwijdert het plastic
Techicus ETD
▲Test de werking van de hal in samenwerking met de operator
▲Lost eventuele bijzonderheden op
▲Levert de werkvergunning in bij de operator en geeft hiermee de hal vrij - Opstarten
Teamleider POA/bedieningsmedewerker
▲Start de beluchting op d.m.v. het SCADA-systeem
▲Geeft medewerker Productie de opdracht de omzetmachines van de niet-lege hallen te voorzien van een woelpen
▲Zorgt dat de eerste omzeteenheden gevuld worden
Medewerker Productie
▲Voorziet de desbetreffende omzetmachines van een woelpen - OmzettenTeamleider POA/bedieningsmedewerker
▲Start na 2 à 4 dagen het omzetten in één van de cellen op d.m.v. SCADA
▲Zorgt dat na het omzetten van de eerste cel de omzeteenheid van deze cel gevuld wordt
▲Start het omzetten van de andere cel - Controleren
Bedrijfsleider VWC/Teamleider POA
▲Houdt gedurende twee weken na het onderhoud de beluchting kritisch in de gaten middels het ochtendgesprek
▲Registreert eventuele bijzonderheden op het ochtendgesprekformulier
▲Archiveert het formulier
Let op: Voor het betreden van een hal dient men altijd met minimaal 2 personen te zijn.
Registratie en archivering
wat | wie | waar | hoe lang |
